铁岭县猪场防渗施工,万头猪场一般工期多久?

网站首页    城市分站    辽宁    铁岭县猪场防渗施工,万头猪场一般工期多久?

铁岭县万头猪场,粪污处理系统一般包含:粪污储存池、沉淀池、氧化塘、堆粪场、集污井、排污沟等构筑物。整套防渗工程,分为基底土建处理阶段HDPE 土工膜铺设焊接阶段,两个阶段工期要分开核算;辽北冻土气候,低温结冰天气不能开展防渗膜热熔焊接,会直接压缩有效施工时间。

标准工期参考(万头猪场)

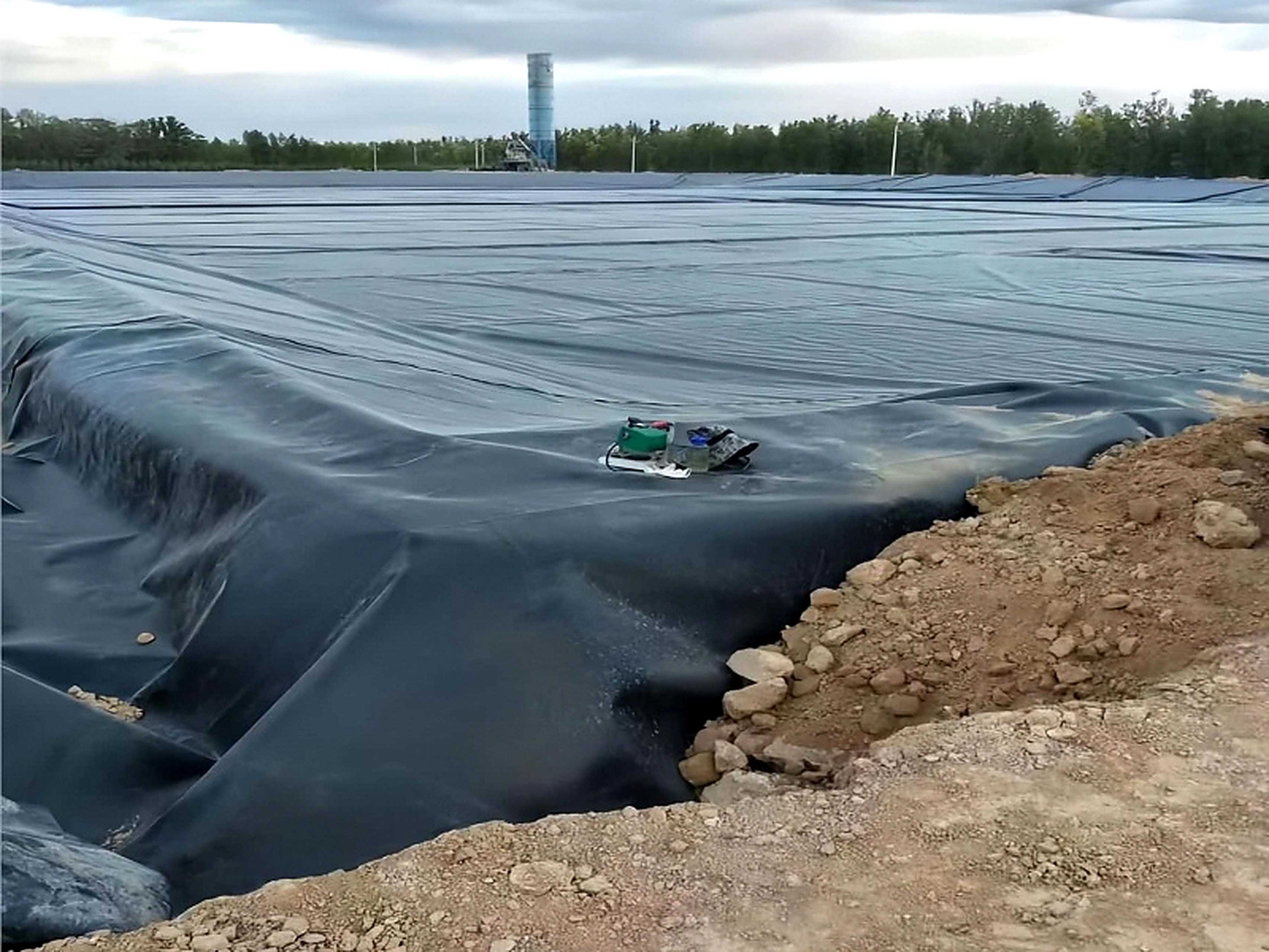

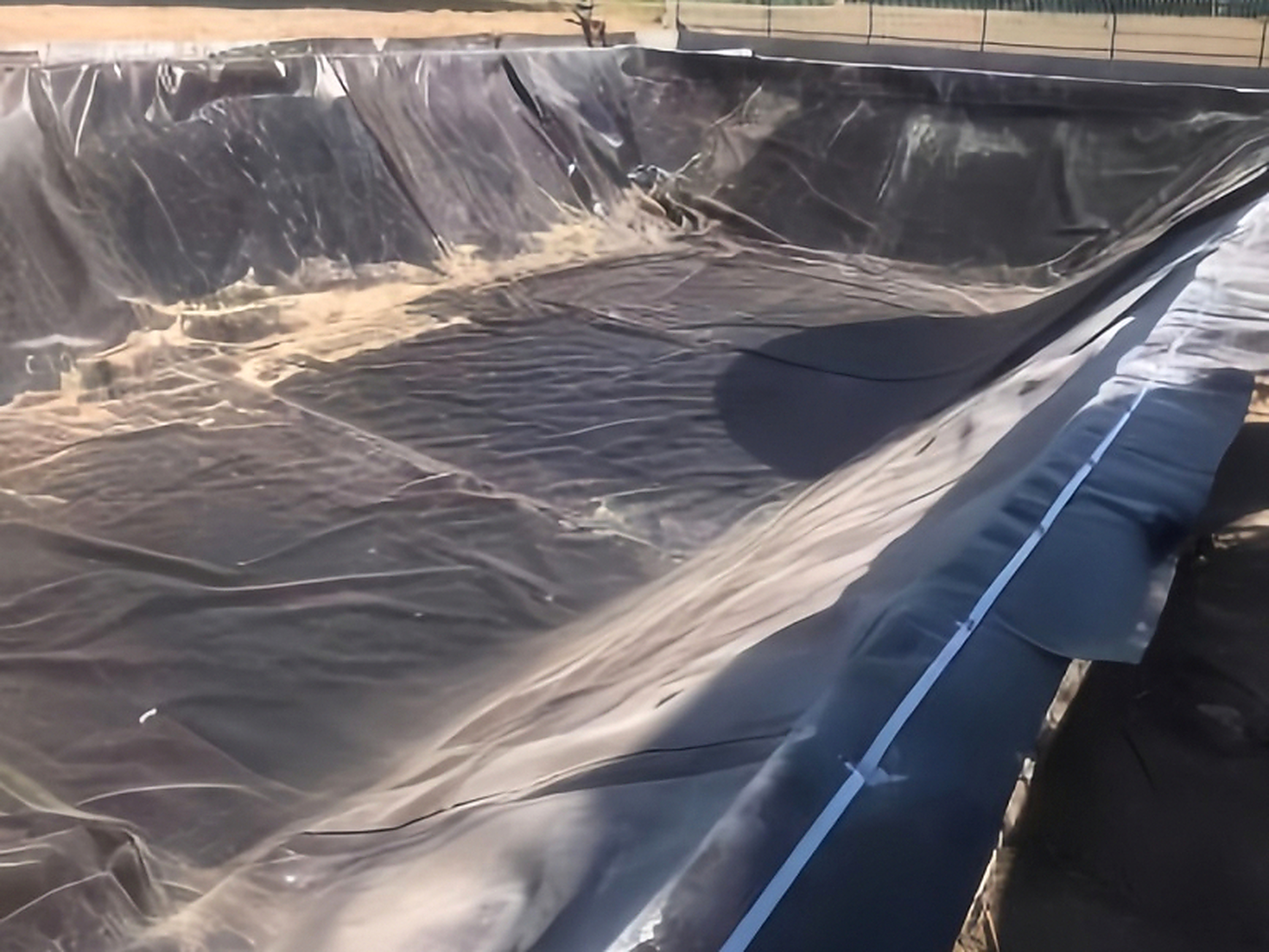

前提:土建工作面移交完成,场地水电通畅,无连续阴雨、结冰低温天气;膜材、土工布提前进场。 1、HDPE 膜及土工布铺设、焊接、焊缝自检阶段:7~12 天 万头猪场防渗总面积大多在 3500~6000㎡。包含卷材转运、裁剪、铺设、双缝热熔焊接、节点补强(阴阳角、管道穿膜位置)、焊缝气压 / 真空自检。工作面充足、班组人员齐全,7 天可完成;构筑物节点多、分散多个池体,工期拉长至 10~12 天。

2、配套收尾 + 现场检测 + 蓄水试验阶段:5~8 天 包含锚固沟回填夯实、现场 CMA 机构上门取样、焊缝复检、分级蓄水试验、水位观测、影像资料整理归档。蓄水试验需要静置观测水位,这段时间不可压缩。

如果基底土建(清淤、土方开挖、基底换填砂石、分层碾压)还没有做完:基底处理工期15~30 天。粉质黏土冻胀场地,需要砂石换填,土方工程量大,工期偏向 30 天。

✅综合总工期参考

  • 情况 1:土建基底已经全部完工,只做膜防渗施工、检测、闭水试验:12~20 天
  • 情况 2:基底土方 + 换填 + 防渗膜施工 + 检测闭水全套:30~50 天

影响铁岭万头猪场防渗工期的核心因素

1、施工季节(辽北最关键) 铁岭冬季气温长期低于 0℃,低温下 HDPE 膜变硬,焊缝容易脆裂,结冰、大风天气禁止焊接作业。每年11 月下旬至次年 3 月基本无法开展膜焊接施工。最佳施工窗口期:4-10 月。赶工期如果强行低温焊接,后期极易焊缝开裂渗漏。

2、场地工作面条件 多个粪污池如果可以同步移交工作面,多个班组并行施工,工期缩短;如果土建分批交付,只能分池施工,整体工期拉长。老场翻新项目,需要先排空池体、清淤,清淤工序耗时,工期会增加。

3、构筑物复杂程度 单纯大面积氧化塘,焊接作业连续,施工快;堆粪场、集污井、多条排污沟节点多,补强焊接工作量大,工期增加。

4、材料供应 HDPE 膜、土工布卷材需要提前生产运输,若材料延期到场,会直接停工等待。万头猪场用料量大,建议提前备货。

工期安排避坑要点

1、预留第三方检测、蓄水观测时间,不要卡着环保检查日期仓促施工;蓄水试验发现渗漏,修补 + 重新蓄水还需要额外时间。 2、辽北雨季集中在 7-8 月,连续降雨会造成基底土体泡水软化,需要晾晒重新碾压,造成工期延误,计划工期要预留雨季缓冲期。 3、工期不是越短越好。赶工容易出现焊缝漏焊、节点补强不到位,冻土环境下后期渗漏,返工成本极高。

德州市陵城区宇翔新材料有限公司,供应符合 GB/T 17643-2011 国标全新料 HDPE 防渗膜与土工布,可上门勘测铁岭万头猪场,根据池体布局制定合理施工计划,把控工期,完工配套全套验收资料。
