昌图粪污池防渗蓄水试验,要蓄水观察几天?
昌图猪场粪污池、氧化塘 HDPE 防渗工程,焊缝检测完成之后,需要开展蓄水闭水试验,检验池体整体防渗效果,也是环保督查需要留存的验收资料。很多养殖户不清楚蓄水观察时长,观测时间太短,微小渗漏无法显现;时间过长,会增加现场管理成本。德州市陵城区宇翔新材料有限公司在昌图多个猪场防渗项目中执行标准化蓄水试验流程。
常规标准:蓄满设计水位后,连续观测不少于 72 小时(3 天),这是辽北猪场防渗工程最常用的验收观测周期;大型氧化塘、老旧池防渗改造项目,建议延长至 5~7 天,充分暴露冻土边角、穿管节点等隐蔽漏点。

蓄水试验不能一次性直接加满水,需要分级缓慢注水:
- 第一次注水,加到设计水深的 1/3,静置观察 24 小时,检查边坡膜体有无滑移、边角有没有渗漏;
- 第二次注水,加到设计水深的 2/3,再次静置 24 小时,巡检锚固沟、管道穿膜位置;
- 第三次注水,加注至设计水位,标记水位线,正式开始连续 72 小时观测。 分级注水可以避免水位快速上升,造成 HDPE 膜受力突变、边坡滑移,尤其昌图冻土改造老池子,基底稳定性偏弱,严禁一次性满水。

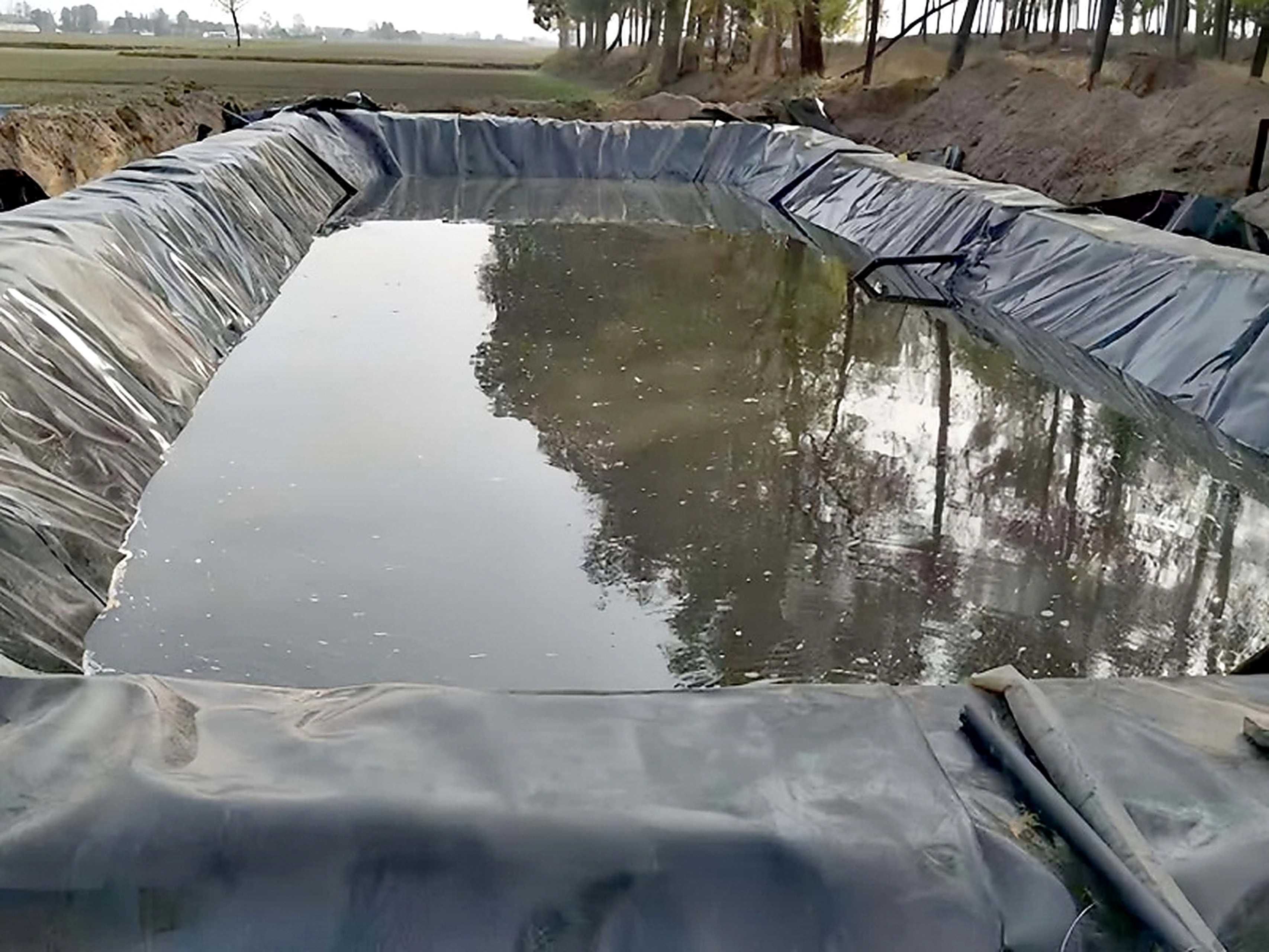

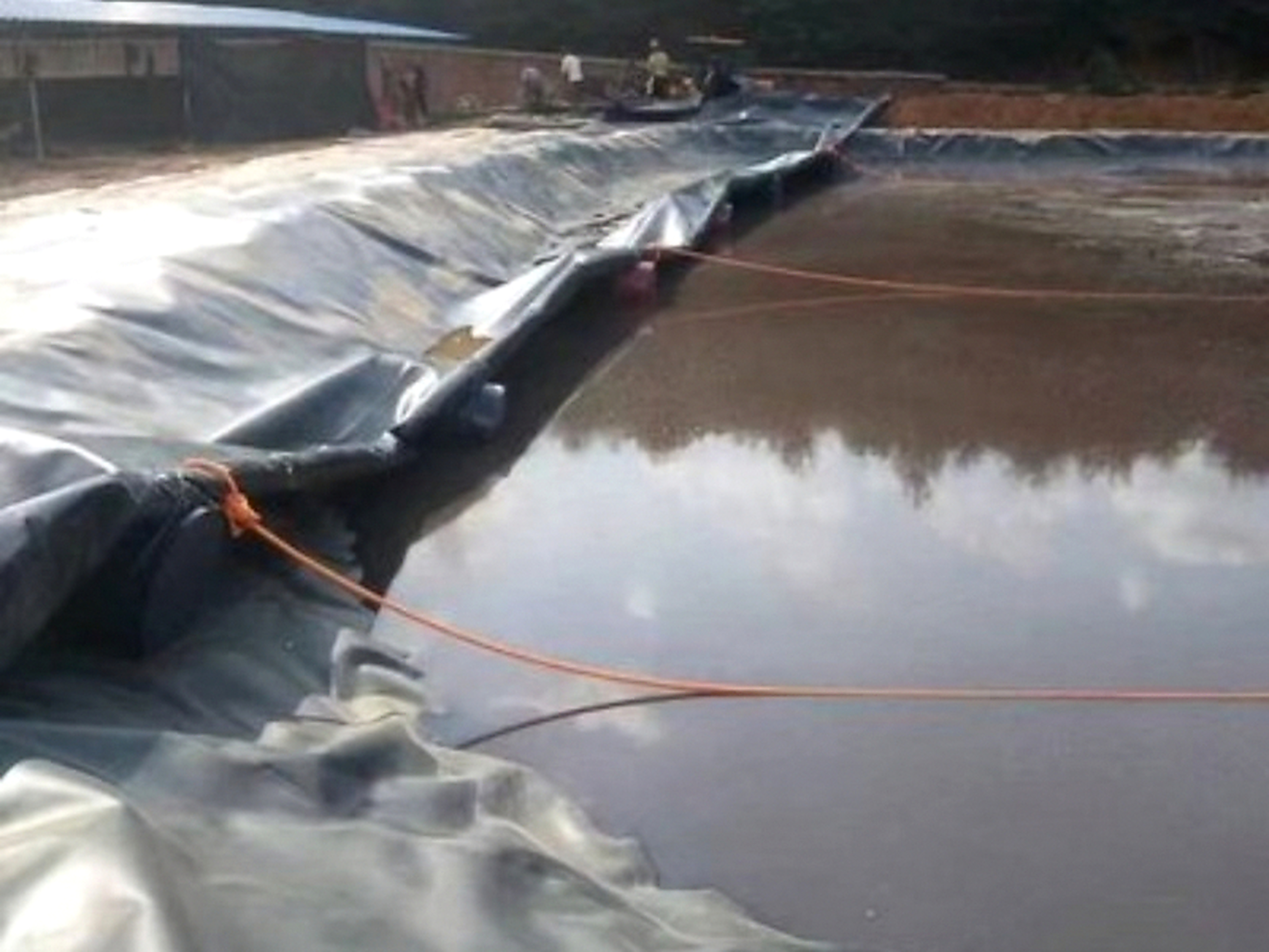

观测期间核心工作: 每天固定时间记录水位高度,同步记录气温、风力,计算自然蒸发量,水位下降数值必须扣除蒸发影响,不能直接把水位下降全部算作渗漏。同时安排人员每日巡检池体外围、锚固沟、池角补强位置,查看有没有泥土湿润、渗水痕迹。 合格判定:扣除蒸发量之后,水位下降在允许范围,池体外无渗水湿迹,焊缝、节点位置无渗漏,蓄水试验判定合格。如果水位下降超标、外侧土壤潮湿,需要排空水排查漏点,修补完成后重新做蓄水试验。
昌图地区蓄水试验季节注意事项: 春秋昼夜温差大,水面蒸发量波动明显,记录数据时要重点修正蒸发;尽量避开低温霜冻时段做蓄水试验,低温会影响膜体性能,也容易造成水位读数误差。冻土区域防渗工程,闭水试验和焊缝检测同等重要,两项资料一起归档,作为环保整改验收支撑材料。

德州市陵城区宇翔新材料有限公司承接昌图猪场粪污池防渗新建与改造项目,施工完成后配套标准化蓄水闭水试验,完整留存水位观测记录、现场影像资料,满足环保核查资料要求。
