昌图老猪场化粪池渗漏,防渗翻新工期多久?

网站首页    城市分站    辽宁    昌图老猪场化粪池渗漏,防渗翻新工期多久?

昌图很多老旧猪场化粪池使用年限久,原有防渗层老化开裂,出现粪污渗漏问题,需要做 HDPE 防渗翻新。老池改造和新建池体施工不一样,前期清理、基底处理工序占比更高,同时辽北春、秋季节气温变化和降雨,也会影响施工进度。德州市陵城区宇翔新材料有限公司在昌图承接过多处老猪场化粪池防渗翻新项目,根据池体规模与破损程度划分工期区间。

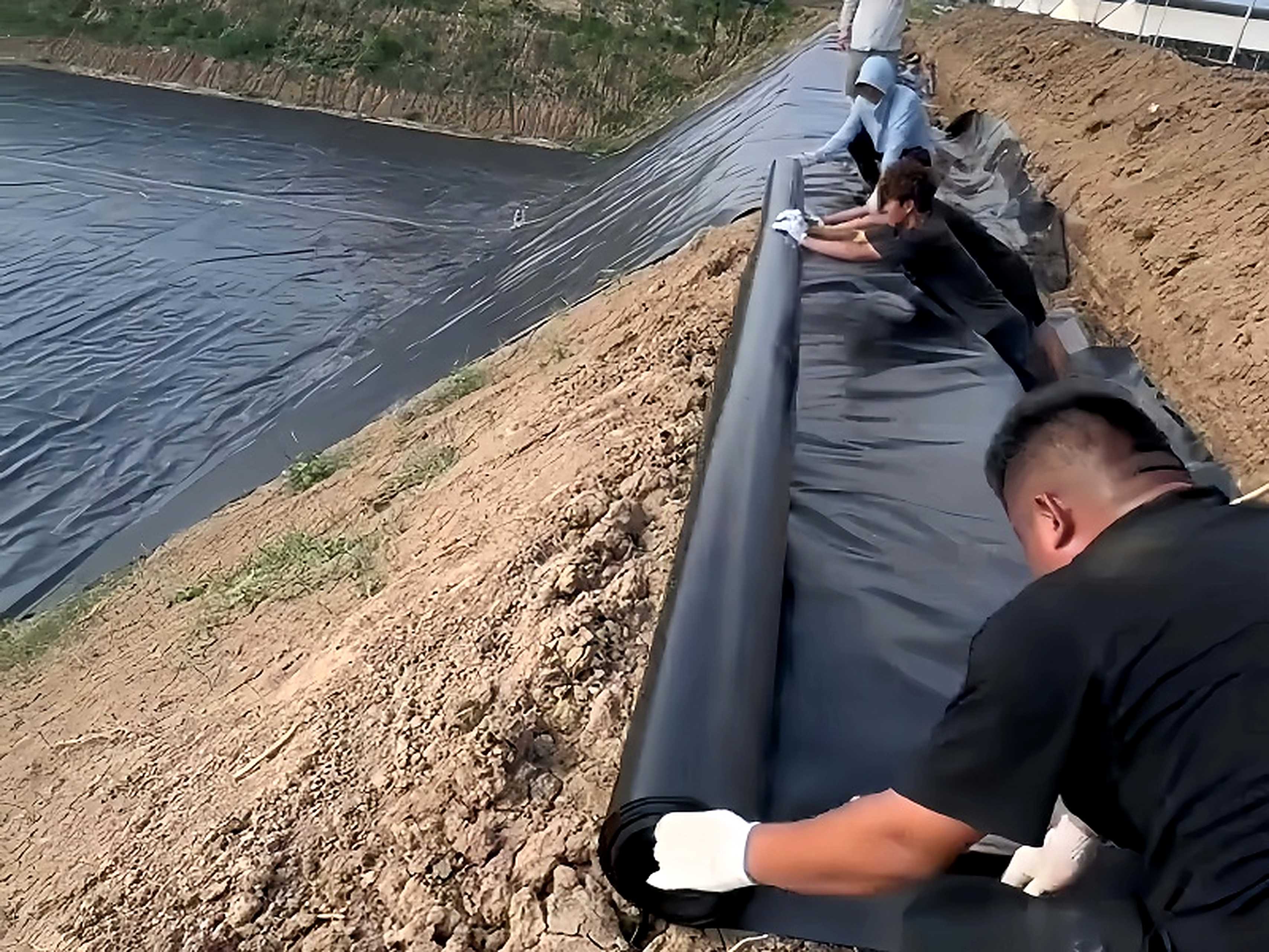

小型化粪池(几百平方以内,池体结构完好,仅旧膜破损,基底淤泥不多):整体翻新工期一般 7-10 天。 工序包含:池内粪污排空、池体清理、原有破损防渗层拆除、基底整平夯实、铺设土工布保护层、HDPE 膜热熔焊接、焊缝气压检漏、节点修补,最后闭水试验验收。

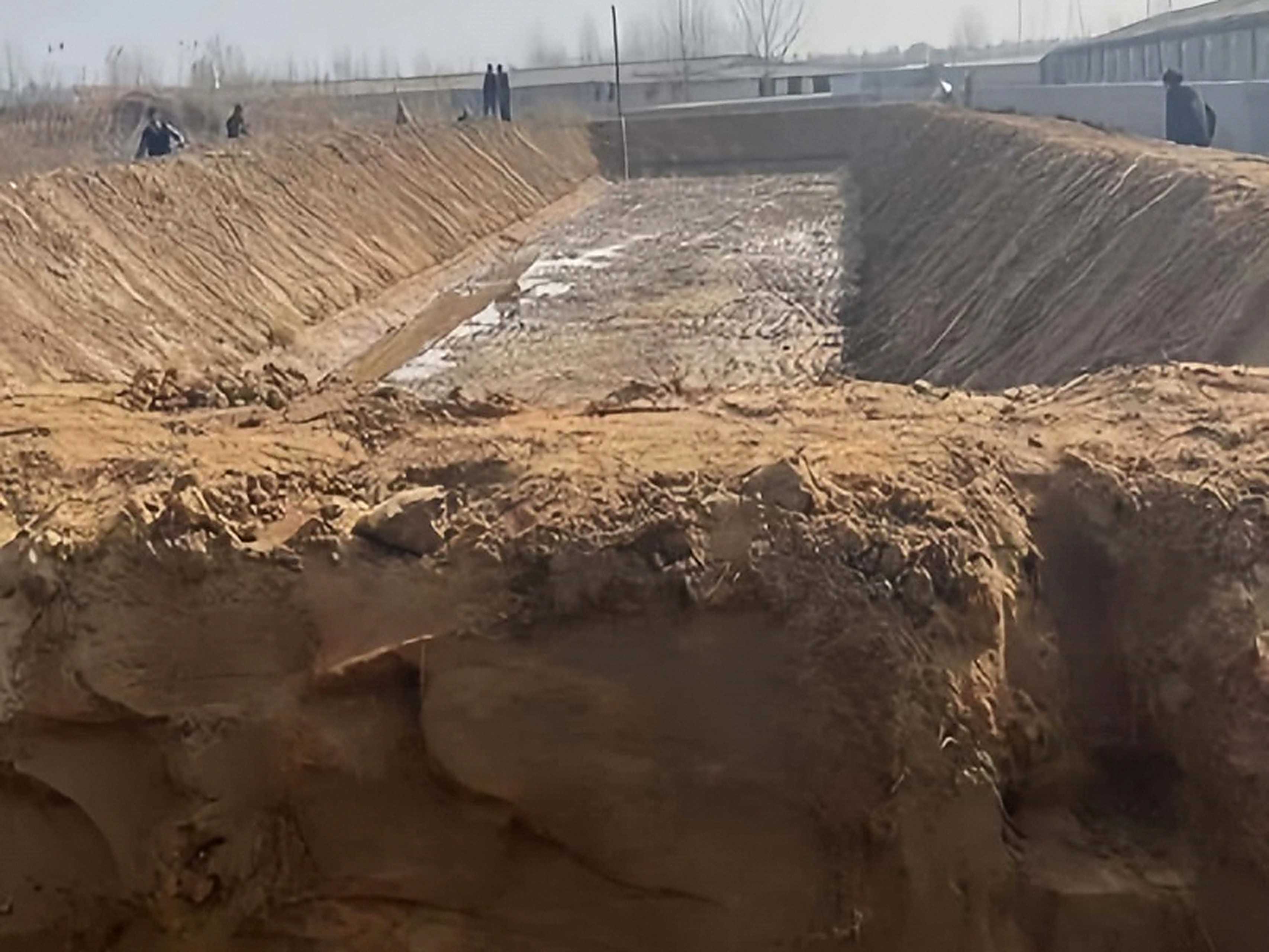

大中型化粪池、多池连体改造,或者池底淤泥厚、土体软化,需要换填基底、增设排水层:整体工期约 15-25 天。这类工况要额外增加基底换填、晾晒、分层夯实工序,冻土区域还要评估基底冻胀隐患,增加排水盲管施工,工序变多,工期相应拉长。

影响防渗翻新工期的 4 个关键因素:

  1. 池体清理难度:池内粪污、淤泥越多,排空清理耗时越长;如果长时间积存淤泥,基底土体含水量高,需要晾晒干燥,会拉长工期。
  2. 原有池体破损情况:仅防渗膜损坏,池体边坡、基底土体稳定,施工快;边坡塌陷、基底软土,需要做土体加固,工期明显增加。
  3. 天气与季节:昌图冬季冻土无法开挖基底;雨季土体潮湿,不能铺膜焊接;适宜施工时段集中在春季回暖后、秋季霜冻来临前。降雨会中断现场施工,造成工期顺延。
  4. 环保临时管控:施工期间粪污需要临时储存,养殖场要提前做好粪污转运预案,避免施工期间粪污外溢,也会影响施工连续性。

重要提示:老池防渗翻新不能赶工。基底没有晾晒夯实、焊缝省略检测,短期内完工,经过一个冬春冻融循环,很容易再次发生渗漏,二次改造成本更高。

德州市陵城区宇翔新材料有限公司可上门勘测昌图老猪场化粪池渗漏现场,评估池体基底状况,给出详细施工计划与准确工期预估,承接老旧化粪池防渗翻新,含膜材铺设、焊缝检测、闭水试验整套施工,改造完成满足环保核查防渗要求。
