辽宁辽北平原万头猪场防渗工程方案,寒区 HDPE 膜施工要点
辽北平原地处辽宁北部,铁岭、昌图、开原一带聚集大量万头级规模化生猪养殖场,区域属于温带大陆性季风气候,冬季寒冷漫长,冻土深度可达 1.2~1.6m。当地猪场粪污池普遍面临冻胀抬升、土体不均匀沉降、膜体低温脆裂三大难题。很多早期建设的防渗工程,因为没有考虑寒区冻胀特性,选用普通 HDPE 膜,仅仅使用 3~5 年就出现焊缝开裂、膜材撕裂,粪污渗漏污染土壤地下水,面临环保督查整改。
辽北猪场防渗设计,不能直接套用南方或者辽宁南部地区的施工方案,必须把防冻胀作为核心设计指标,在材料、基底、结构、运维全环节针对性设防。

一、辽北寒区膜材选型标准(GB/T 17643-2011 GH-2T1)
辽北冬季低温是材料第一考验,严禁使用回收料膜、普通不加抗冻助剂的土工膜:
| 池体类型 | 推荐规格 | 核心性能要求 | 使用说明 |
|---|---|---|---|
| 储粪池、厌氧发酵池 | 1.5mm 全新料双抗 HDPE 膜 | 低温脆化温度≤-70℃,断裂拉伸强度≥27MPa,断裂伸长率≥700%,添加抗老化、抗低温助剂 | 长期浸泡高浓度粪污,冬季冻胀应力大,是全场防渗核心部位 |
| 大型氧化塘 | 池底 1.5mm 光面 HDPE 膜,边坡 1.5mm 单糙面 HDPE 膜 | 同母材指标,糙面摩擦系数≥0.8 | 氧化塘水位升降频繁,坡面需要抵抗滑移,冻胀循环下保持稳定 |
| 调节池、沉淀池 | 1.2mm 全新料 HDPE 膜 | 同母材基础性能 | 间歇性蓄水,荷载波动相对小,兼顾造价与防冻性能 |
| 保护层 | 300g/㎡长丝无纺布 | 断裂强度≥8kN/m,耐穿刺,低温不脆 | 隔离基底土体碎石,缓冲冻胀带来的局部应力,防止膜被刺破 |
选材避坑:回收料 HDPE 膜低温性能差,零下 20℃环境韧性大幅下降,一个冻融周期就会出现大量微小裂纹,辽北地区不建议使用。

二、基底防冻预处理(寒区最关键工序)
冻胀破坏根源大多来自基底土体,基底处理不到位,再好的膜材也容易失效:
清基换填:彻底清除表层腐殖土、淤泥、草根石块。冻土影响范围内,膨胀性黏土需要换填级配砂石或者非冻胀素土,分层回填,每层厚度≤25cm。
分层压实:池底压实度≥93%,边坡压实度≥90%,环刀法取样检测,不合格区域返工处理。压实可以降低土体含水量,减少冬季土体结冰膨胀量。
基底导排设计:池底设置 0.5% 坡度,坡向集水井,铺设碎石导排层 + 多孔导水管,及时导出基底地下水。基底积水结冰,会向上顶托膜材,造成鼓包撕裂,辽北地区必须做导排。
基底圆弧处理:池底与池壁阴阳角全部打磨成 R≥30cm 圆弧,消除应力尖角,低温收缩时避免尖角切割膜体。

三、HDPE 膜铺设与寒区焊接工艺

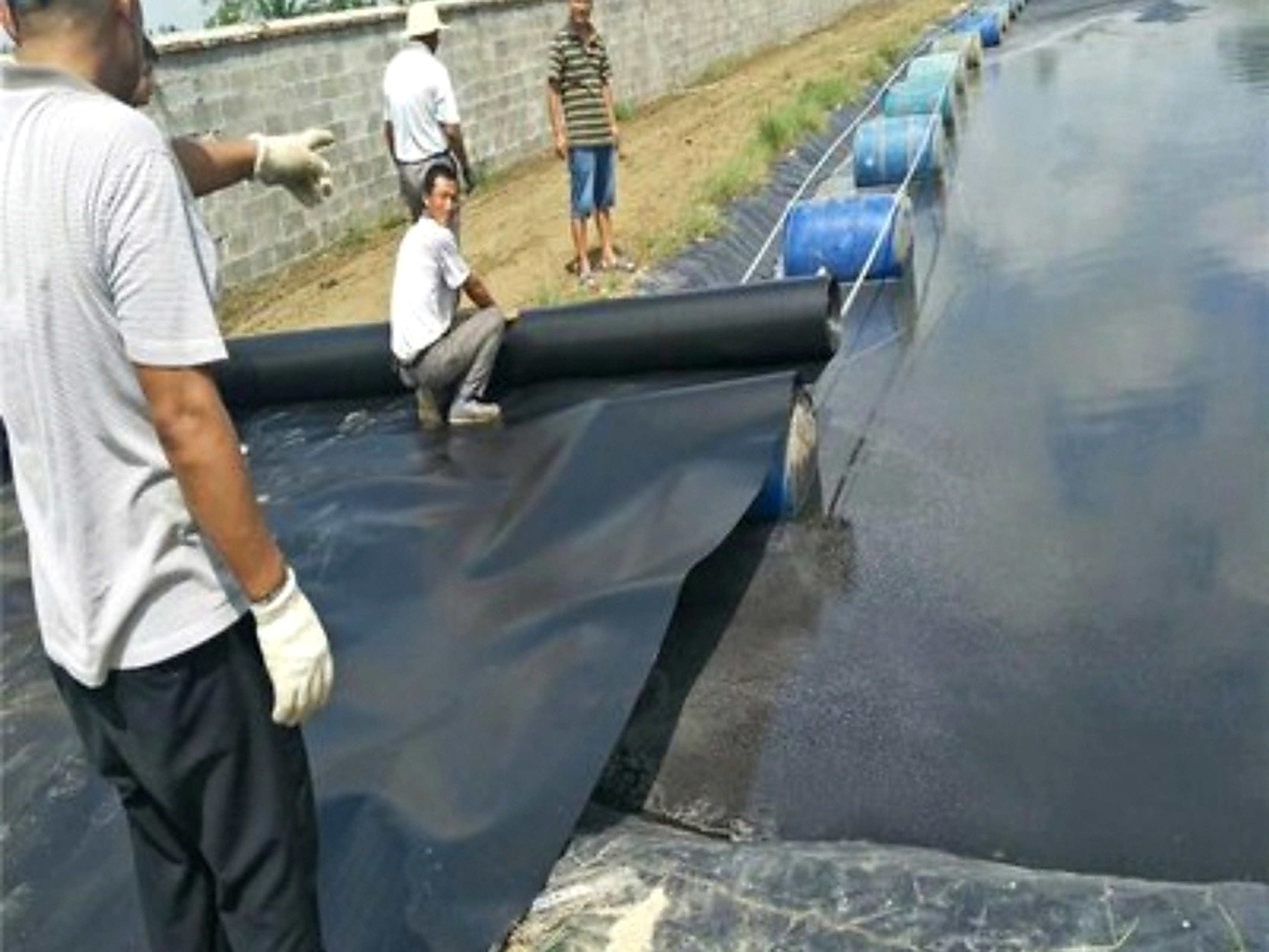

铺设时机:尽量选择气温 5℃以上晴天施工;冬季低温环境不建议铺膜焊接,低温下膜材变硬,焊接熔合质量不稳定。铺设预留 6% 伸缩余量,应对冬季收缩、夏季膨胀,不能拉紧铺置。
焊接参数:双轨热熔焊机,温度控制 390~420℃,行走速度控制 1.8~2.2m/min,搭接宽度≥10cm。低温环境施工,需要适当延长预热时间。
节点补强:管道穿膜位置、锚固沟转角、池体阴阳角,全部增加 HDPE 补强片,手工挤出焊双层加固,这些位置是冻胀应力集中渗漏高发点。
焊缝检测:所有双轨焊缝 100% 充气检测,0.2MPa 压力稳压 2 分钟,压力下降≤10% 判定合格;手工焊缝做电火花抽检,当日焊接当日检测,不合格段标记切除重新焊接。

四、锚固系统设计
坡顶开挖通长锚固沟,宽 50cm,深度≥60cm(超过当地浅层冻胀线)。膜材翻边埋入锚固沟内,分层回填素土夯实。锚固沟埋深足够,避免冬季土体冻胀把膜材从锚固沟拔出,造成整体脱边失效。
五、寒区专属验收与运维方案
验收
分项验收、分部验收、闭水试验三级验收。闭水试验持续 72 小时,水位下降速率符合规范,池外无浸湿渗漏点,方可交付。隐蔽工程留存完整影像资料、材料检测报告、施工记录,方便环保核查。
运维
季节巡检:每年春季冻土融化之后,做一次全面巡检,重点检查锚固边、焊缝、膜面有没有冻裂、鼓包、滑移;入冬前再复查一次。
水位管控:冬季不要排空池体,保持合理水位,减少池体基底冻胀幅度;严禁空池越冬。
清淤作业:清淤使用软质吸污设备,禁止挖掘机、铲车直接进入池内,防止划伤 HDPE 膜。
快速修补:发现局部破损,使用同材质 HDPE 补丁热风焊接修补,小破损及时处理,避免冻胀作用扩大裂口。
