成都猪场沼气工程防渗怎么做?全新料 HDPE 土工膜选型施工指南
一、成都猪场沼气工程防渗的核心工况痛点
成都平原规模化猪场集中,沼气工程(黑膜沼气池、厌氧发酵塘)是粪污处理的核心设施,防渗工程面临四大核心挑战:

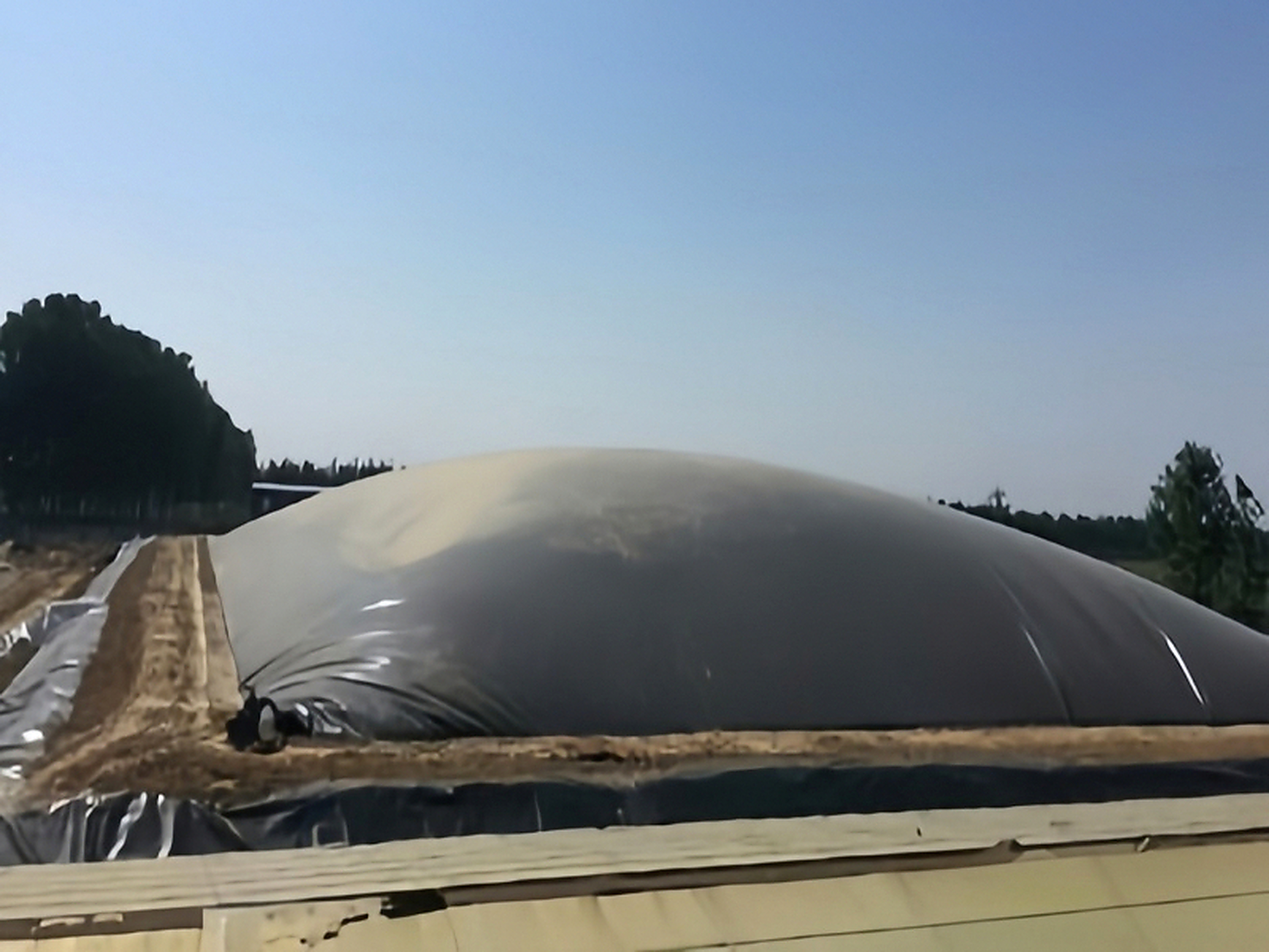

腐蚀环境复杂:沼气发酵产生的有机酸、硫化氢、甲烷等物质腐蚀性强,普通材料易降解开裂,引发渗漏漏气。
地下水顶托风险高:平原地区地下水位浅,雨季水位上涨明显,若基底排水不畅,易造成膜体整体上浮、脱层撕裂。
环保验收标准高:成都畜禽养殖污染管控严格,沼气工程防渗需零渗漏,气密性能需满足环保核查要求。
荷载工况特殊:膜体同时承受粪液水压与沼气压强,对焊缝强度、整体密封性要求远高于普通沉淀池。

二、HDPE 土工膜选型标准(执行 GB/T 17643-2011 国标)
沼气工程对膜材性能要求更高,推荐选用国标全新料双抗 HDPE 土工膜,从材质、厚度、性能三个维度精准匹配:
材质要求:100% 全新料高密度聚乙烯,添加抗氧、耐环境应力开裂助剂,可长期耐受沼气环境的硫化氢、有机酸腐蚀,同时抵御紫外线与温度交变,抗老化性能优异。
厚度选型:
常规黑膜沼气池:推荐 1.5mm 国标全新料双抗膜,满足水压与气压双重荷载
大型厌氧发酵塘、深池:升级至 2.0mm 厚度,提升结构强度与长期稳定性
边坡区域:坡度大于 1:3 时选用 1.5mm 单糙面膜,提升抗滑移性能
性能指标要求:断裂拉伸强度≥27MPa,直角撕裂强度≥150N/m,炭黑含量 2%-3%,耐环境应力开裂≥1500h,确保沼气工况下的长期使用寿命。

三、沼气工程防渗标准化施工全流程
1. 基底预处理阶段
清理池底与边坡所有尖锐杂物,整平基底,凸起高度控制在 5mm 以内,避免刺破膜材
基底分层夯实,压实度达到 93% 以上,消除后期不均匀沉降隐患
铺设 300g/m² 长丝无纺布保护层,地下水丰富区域增设碎石排水层 + 排水盲管,导排地下水
2. 膜材铺设阶段

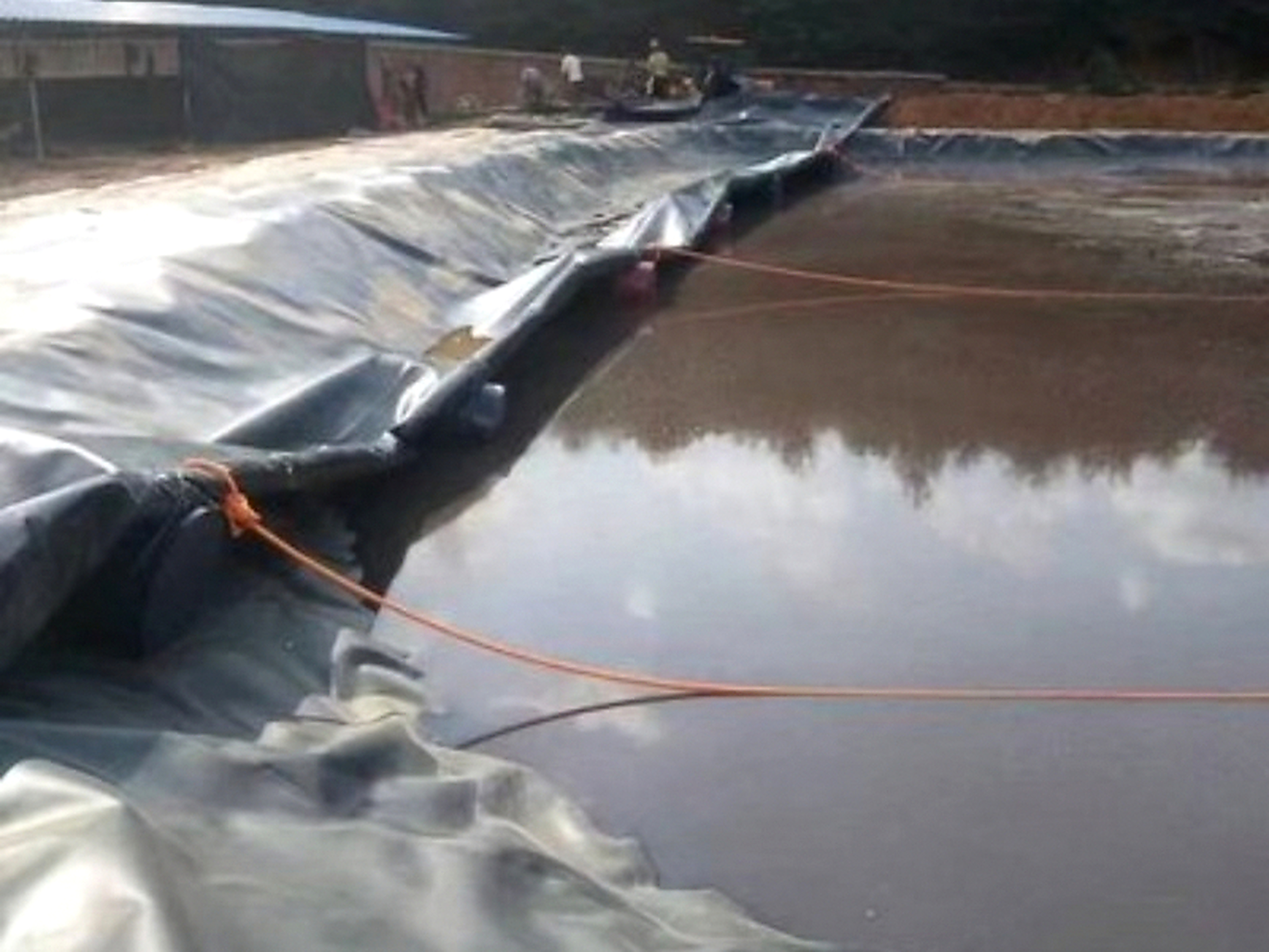

优先采用整幅膜材铺设,减少现场拼接接头;拼接位置错缝布置,避免十字焊缝
膜材从池底向边坡自上而下展开,松紧适度,根据施工环境温度预留 3%-5% 的伸缩余量
搭接宽度不小于 150mm,预留充足焊接作业空间,确保焊缝成型质量
3. 双轨热熔焊接与补强
主接缝全部采用双轨热熔焊机焊接,形成「双道密封 + 中间气腔」结构,保障气密性能
单道焊缝有效宽度不小于 10mm,焊缝强度不低于母材强度的 80%
阴阳角、进出料管口、管道穿膜等特殊节点,采用热风焊枪配合专用焊条手工补强,逐点排查密封
4. 锚固封边与成品验收
池顶设置深度≥60cm 的锚固沟,膜材埋入沟内分层回填夯实,实现周边完全密封锚固
焊缝充气检测:向气腔内充入 0.2MPa 气压,稳压 2 分钟,压力下降率≤10% 即为合格
闭气闭水试验:分别进行气压密封测试与 24 小时闭水试验,水位下降≤5mm 且无渗漏点,判定工程合格

四、成都本地化施工专项保障措施
针对成都平原气候与地质特点,额外增加三项专项处理,适配本地工况:
地下水专项防控:基底设置连通式排水盲管系统,接入场外排水渠,持续降低地下水位,雨季可加装抽水泵强排,彻底消除膜体上浮风险。
环保验收适配:全程留存施工记录、膜材检测报告、焊缝检测报告,闭气闭水试验同步留存影像资料,完全匹配成都环保部门的验收核查标准。
低温施工防护:冬季气温低于 5℃时,搭设保温作业棚提升环境温度,调整焊接温度与行走速度,避免低温造成焊缝虚焊脆裂。

五、使用寿命与运维建议
正常运维条件下,国标全新料双抗 HDPE 土工膜沼气工程使用寿命可达 10-15 年
日常运维避免超液位运行,定期巡检焊缝、锚固边与气体收集系统,保持膜面清洁
出现局部破损及时用专用焊条热补,避免破损扩大影响整体防渗气密效果
