HDPE 土工膜边坡防渗铺设工艺与防滑移控制要点

网站首页    新闻中心    HDPE 土工膜边坡防渗铺设工艺与防滑移控制要点

边坡是猪场氧化塘、储粪池、黑膜沼气池等防渗工程的薄弱环节,也是渗漏与滑移故障的高发区域。行业数据显示,70% 以上的防渗工程失效都与边坡膜体滑移、焊缝撕裂、锚固失效直接相关。尤其河南等北方地区四季温差大,夏季暴雨冲刷、冬季冻融循环,进一步加剧了边坡防渗的失稳风险。严格遵循标准化铺设工艺,采取针对性防滑移控制措施,是保障猪场防渗工程长期稳定的核心技术环节。


一、边坡防渗滑移的核心诱因分析
边坡膜体滑移并非单一因素导致,而是材料、施工、环境多维度共同作用的结果,核心诱因集中在三点。
第一是界面摩擦力不足。光面 HDPE 土工膜与土体、土工布之间的界面摩擦角仅 8°-14°,当边坡坡度大于 1:3(18°)时,光面膜的抗滑阻力不足以抵消膜体自重与水压形成的下滑力,极易出现整体滑移。尤其雨水渗入膜下后,界面润滑作用进一步降低摩擦系数,滑移风险大幅提升。
第二是锚固系统失效。锚固沟深度不足、回填压实度不够、混凝土压顶不牢,会导致膜体在持续拉力作用下从锚固沟中脱出,这是边坡失效的最主要形式,占边坡故障的 73%。冬季低温收缩产生的拉应力,会进一步放大锚固不足的缺陷。
第三是施工工艺不规范。横向铺设膜材、未预留伸缩余量、焊缝强度不足、铺设时膜体松弛堆叠,都会造成边坡应力分布不均,局部应力集中导致焊缝撕裂、膜体下滑。


二、适配边坡场景的 HDPE 膜选型与配套材料
针对边坡防滑移需求,材料选型需从提升界面摩擦力、增强结构强度两方面入手,所有材料需符合 GB/T 17643-2011 国家标准。
膜材选型:坡度≤1:3 的缓坡可选用光面全新料 HDPE 土工膜;坡度>1:3 的陡坡优先选用单糙面 HDPE 土工膜,表面糙度≥0.25mm,界面摩擦角可提升至 22°-30°,抗滑性能提升一倍以上。厚度方面,常规边坡推荐 1.5mm 厚膜材,深度超过 4 米的深池边坡推荐 2.0mm 厚膜材,保障抗拉强度储备。
配套保护层:边坡配套 300g/㎡短纤土工布作为缓冲层,既减少基底硬物穿刺,也能提升界面摩擦系数;高陡边坡可增设无纺布摩擦层,进一步增强抗滑阻力。
锚固材料:采用 C20 混凝土回填锚固沟,或配备镀锌 U 型固定钉辅助固定,钉长≥20cm,钉入深度≥15cm,保障锚固力持久稳定。


三、标准化边坡铺设施工工艺流程
边坡铺设需严格遵循自上而下、顺坡铺设的原则,按流程分步施工。
基底预处理:修整边坡至设计坡度,清除坡面石块、树根等尖锐硬物,坡面平整度偏差不超过 ±5cm;坡面机械夯实,压实度不低于 85%,确保坡面坚实平整,无松动土体。

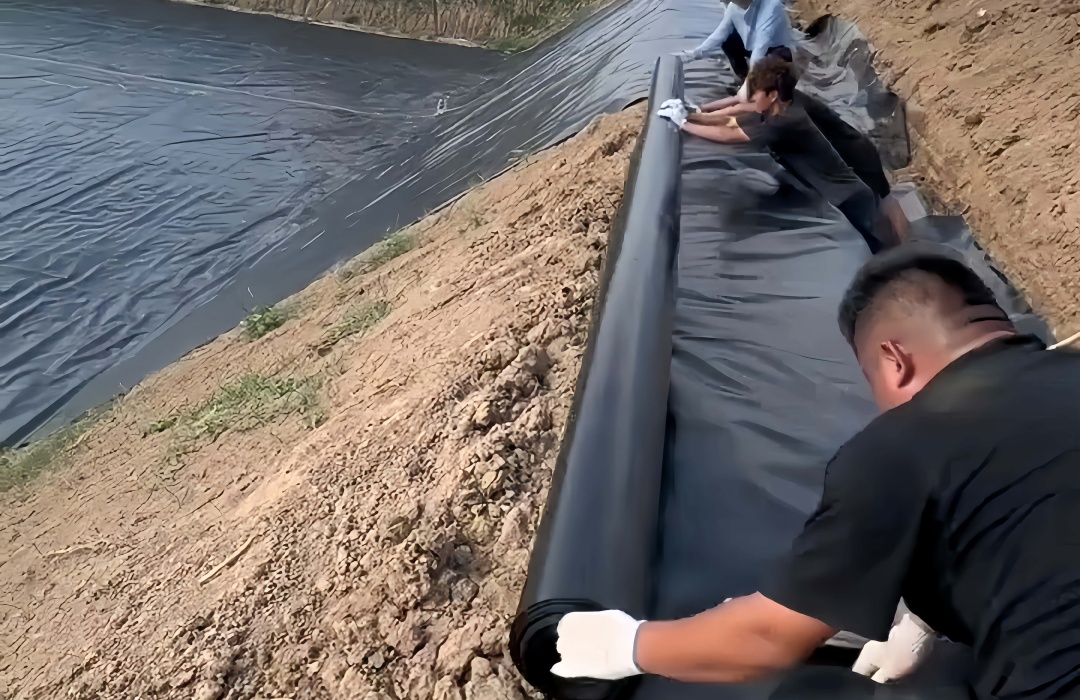

膜材铺设:膜材沿坡向平行铺设,从坡顶向坡底顺势展开,严禁横向铺设。铺设时保持适度张力,避免膜体松弛褶皱,同时预留 5%-8% 的伸缩余量,适配温度变化与沉降变形。幅间搭接宽度不小于 15cm,上下幅接缝错开布置,横向接缝距坡脚不小于 1.5m。
焊接作业:采用双轨热熔焊接工艺,焊接温度控制在 320-350℃,行走速度 0.8-1.2m/min,焊缝有效宽度不小于 10mm,焊缝强度不低于母材强度的 80%。坡面焊接自上而下进行,避免焊枪自重拉扯焊缝造成虚焊。
临时固定:铺设过程中,坡顶、坡中、坡脚采用临时压重或 U 型钉临时固定,防止施工过程中膜体下滑移位,焊接完成后再拆除临时固定件。


四、边坡防滑移的关键控制措施
从锚固、导水、补强三个维度构建防滑移体系,全面管控风险。
强化锚固系统:坡顶设置通长锚固沟,沟深≥80cm,沟宽≥60cm;膜体伸入沟内长度≥50cm,采用 C20 混凝土回填压实,或采用黏土分层夯实,压实度不低于 90%。高陡边坡增设中间锚固平台,每下降 3-5 米设置一道锚固沟,分散膜体拉力。
完善截排水系统:坡顶设置截水沟,拦截坡面径流,避免雨水直接冲刷边坡、渗入膜下;坡脚设置导排盲沟,及时排出地下水,降低膜体顶托力。雨水是边坡滑移的最大诱因,截排水系统的优先级高于膜材本身加厚。
重点部位补强:边坡中下部应力集中区域,增设 1.5m 宽的补强膜带,与原膜材焊接固定,补强接缝与原接缝错开 50cm 以上,增强局部抗滑抗拉能力。阴阳角、管道穿膜等应力集中部位,采用挤出焊加筋处理。


五、验收与运维监测要点
边坡工程验收需重点核查防滑移措施,日常运维建立定期监测机制。
验收阶段,检查锚固沟深度、回填压实度、焊缝强度,采用充气检测法逐段检验焊缝;对边坡整体进行外观检查,膜面无褶皱、无滑移迹象即为合格。
日常运维,每年汛期前、冻融期后各开展一次全面排查,重点检查坡顶锚固区域、截水沟通畅情况、坡面膜体位移情况;发现膜体下滑、焊缝开裂、锚固松动及时修补,避免缺陷扩大。禁止在边坡上行走、堆放重物,减少外力扰动。
边坡防渗的稳定性直接决定整个工程的使用寿命,专业的材料选型与标准化施工是防滑移的核心。我们拥有多年猪场防渗工程施工经验,可针对不同坡度、不同地形的边坡定制专项防滑移方案,严格遵循国标工艺施工,全方位保障防渗工程长期稳定运行。
